贵州1—8月省重大工程项目完成投资4993.34亿元
打印 关闭 【字号:

今年贵州安排省重大工程项目3357个、年度计划投资7262亿元。8月份,省重大工程项目完成投资772.74亿元,1—8月完成投资4993.34亿元、占年度计划的68.8%,新开工项目813个、占年度计划的84.5%,建成项目161个。

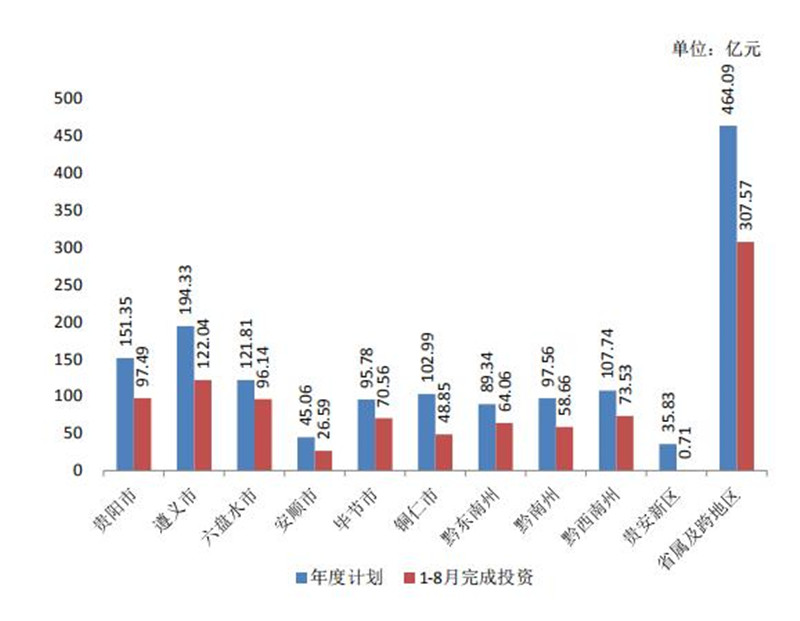

分地区看,完成投资进度占年度计划比例前三位的市州是贵阳市、黔西南州和遵义市,分别占年度计划的76.8%、72.7%和72.1%。

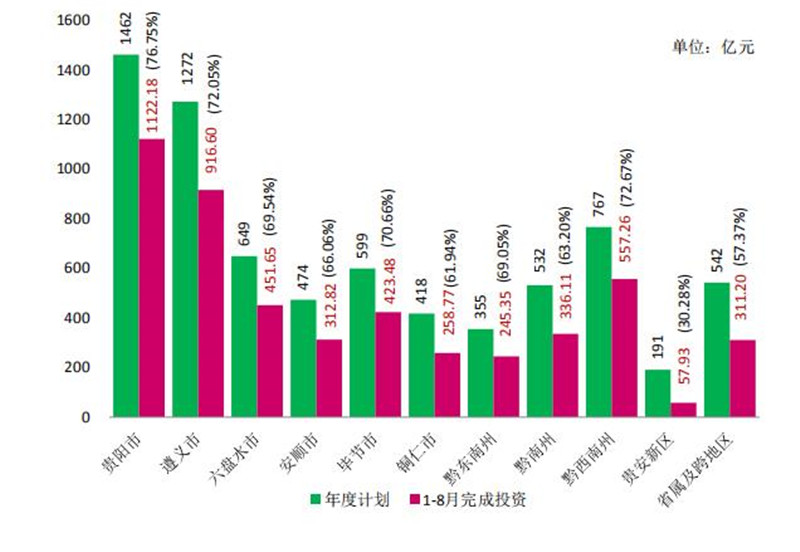

图1 省重大工程项目分地区完成投资情况

分阶段看,收尾项目完成投资634.07亿元、占年度计划的74.3%,续建项目完成投资3094.71亿元、占年度计划的72.8%,新建项目完成投资1135.21亿元、占年度计划的59.4%,预备项目完成投资129.36亿元、占年度计划的52.2%。

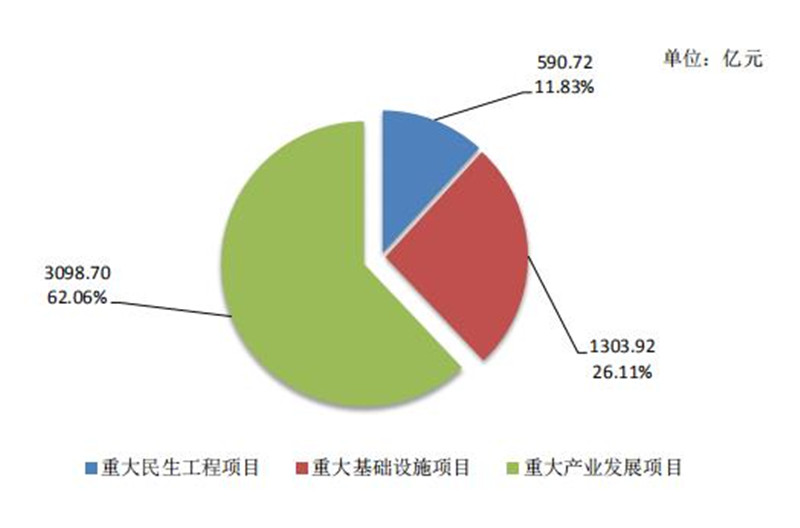

分领域看,重大基础设施项目完成投资1303.92亿元、占年度计划的62.8%,其中“六网会战”项目完成投资966.2亿元。重大产业发展项目完成投资3098.7亿元、占年度计划的73.1%,其中12个农业特色优势产业、十大工业产业、服务业创新发展十大工程项目分别完成投资193.32亿元、596.21亿元和517.32亿元。重大民生工程项目完成投资590.72亿元、占年度计划的62.3%。

图2 省重大工程项目“三重”领域完成投资情况

图3  重大基础设施“六网会战”分地区完成投资情况

图4 重大基础设施“六网会战”分类别完成投资情况

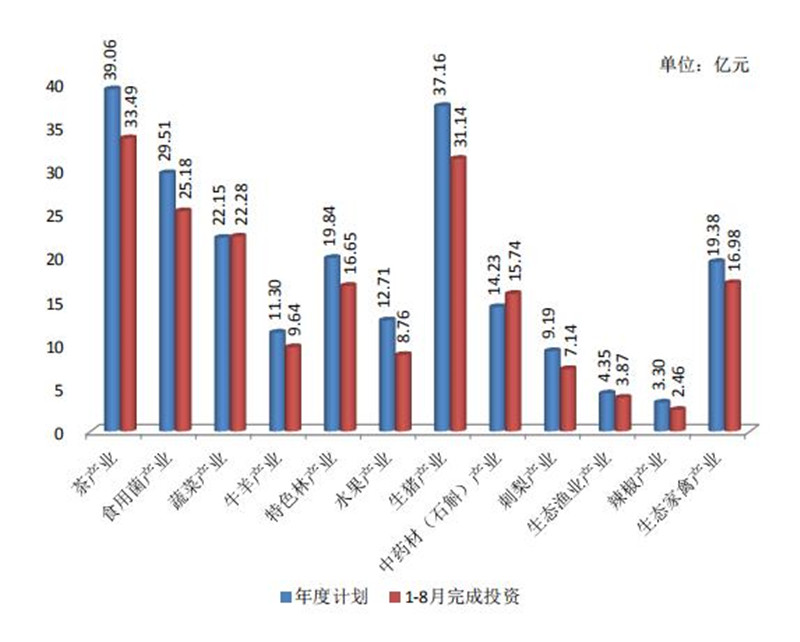

图5 农业十二个特色优势产业项目完成投资情况

图6 十大工业产业项目完成投资情况

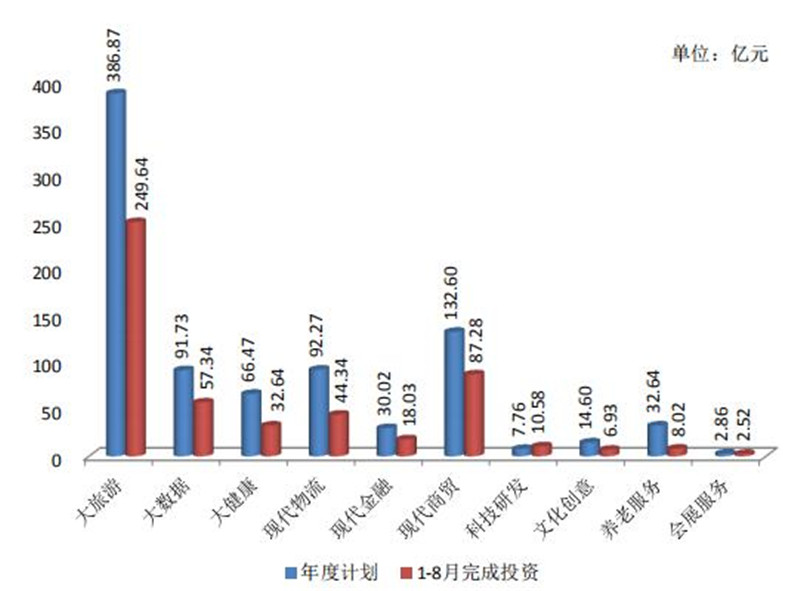

图7 服务业创新发展十大工程完成投资情况
