贵州1—4月省重大工程项目完成投资2596.99亿元
今年贵州安排重大工程项目4071个、年度计划7400.7亿元。4月份,省重大工程项目完成投资768.73亿元,1—4月完成投资2596.99亿元、占年度计划的35.1%,新开工项目668个、占年度计划的56%,建成项目56个。

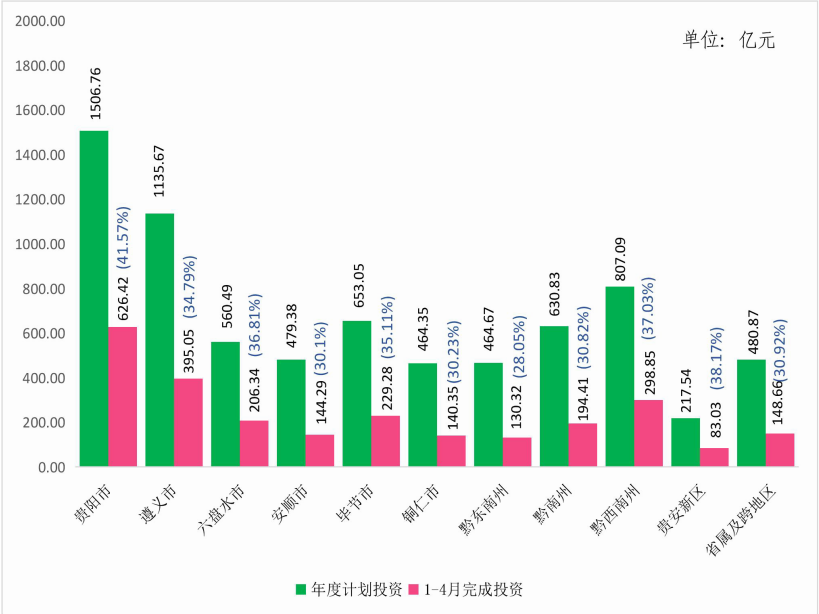

分地区看,完成投资进度占年度计划比例前三位的市州是贵阳市、贵安新区和黔西南州,分别占年度计划的41.6%、38.2%和37%。
分阶段看,收尾项目完成投资492.4亿元、占年度计划的48.7%,续建项目完成投资1501.06亿元、占年度计划的37.1%,新建项目完成投资566.72亿元、占年度计划的26.3%,预备项目完成投资36.81亿元、占年度计划的20%。
