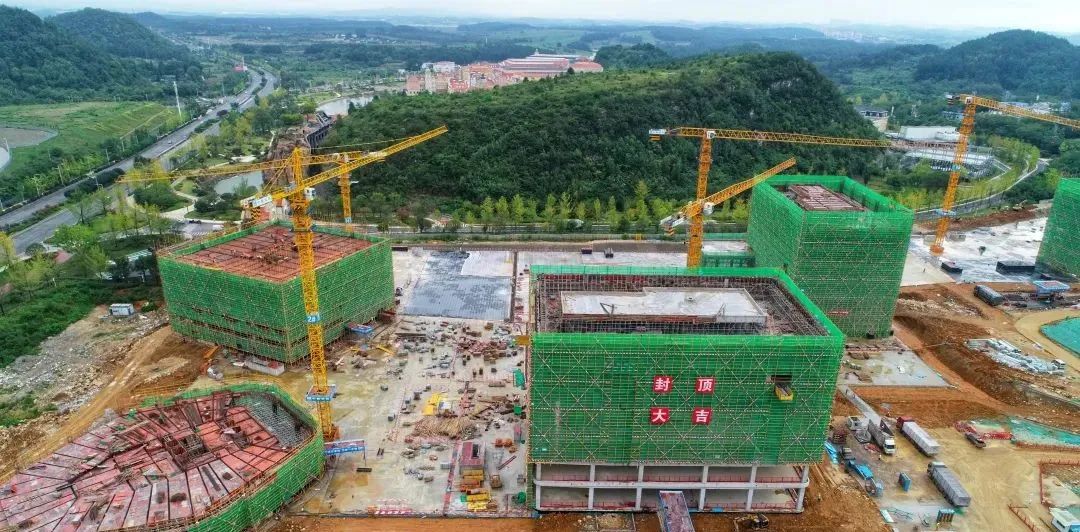

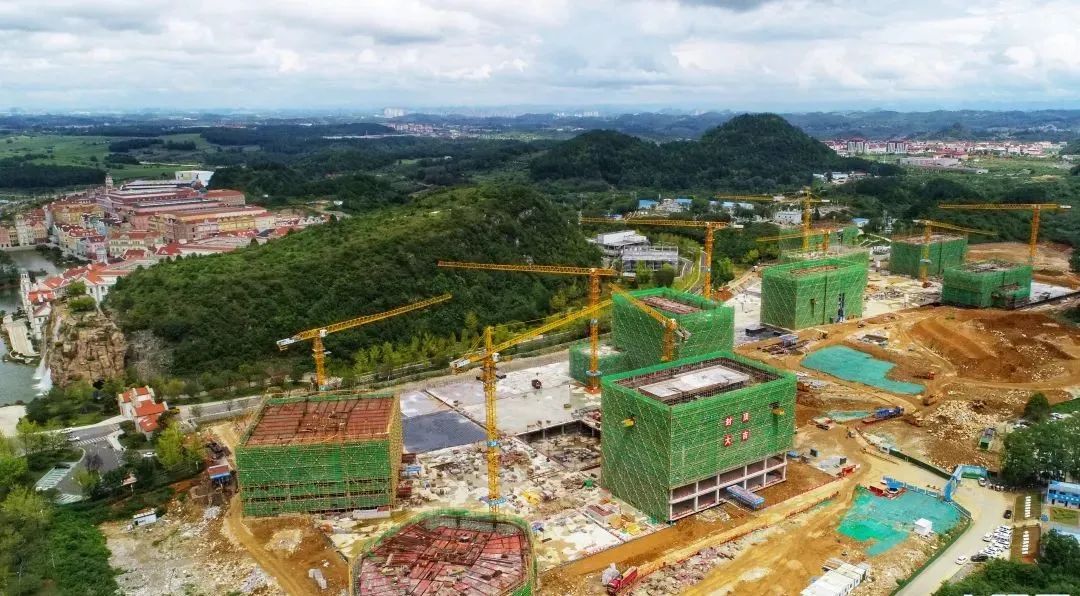

8月25日,贵安华为云数据中心全球指挥中心项目(贵安华为云数据中心D1区)施工现场一片繁忙,运送物资的货车来来往往,塔吊不停摆臂作业,600余名工人加紧施工,为9月15日全面完成主体结构封顶奋力冲刺。

贵安华为云数据中心全球指挥中心项目总建筑面积约14.4万平方米,其中,地下室面积约6.26万平方米、地上面积约8.14万平方米,主要由3栋办公楼、1栋食堂、5栋公寓共9个建筑单体组成。项目主要功能为华为全球管理数据存储中心(私有云)、华为全球IT维护工程师基地、华为大学战略预备队训战实习基地。

“今年3月初进场施工以来,我们倒排工期、制定科学的施工计划,全力推进项目建设。”中建四局一公司该项目技术负责人杨江华说,项目竣工日期为2024年12月31日。其中,地下室节点封顶日期为今年7月30日,地上9栋建筑单体主体封顶节点为9月15日。

“在项目建设过程中,从前期手续办理到水、电等服务保障,再到不定期的现场监督和指导,贵安新区各有关部门给予了大力支持。同时,项目部切实做好质量管理、组织管理、技术管理、物资管理、工期管理等各项工作,项目建设有序稳步推进。”杨江华说,截至目前,两栋办公楼和两栋公寓已经封顶,其余5个建筑单体主体结构已经完成80%至90%。目前,各项施工进度都在计划之内,可以实现9月15日全面完成9栋建筑单体封顶的目标。
